Dalam Maintenance Order seringkali suatu operasi dikerjakan di hari yang berbeda dan kebutuhan akan komponen sparepart pun berbeda beda harinya, maka perlu adanya setting jadwal material reservation dari maintenance order agar pihak gudang juga bisa merencanakan ketersediaan barang tersebut, agar bisa di deliver sesuai jadwal.
Kita bisa gunakan fasilitas :
- Restriction di Tab operation
- Off Set di Tab Komponen general data.
Sebagai contoh, akan di buat 2 scenario :
Pertama, 1 Maintenance order ada beberapa operasi yang dikerjakan berbeda-beda harinya dan setiap operasi itu memakai komponen sehingga kebutuhan akan komponen (Requirement Date di reservasi ) berbeda pula.
Kedua, 1 Maintenance order ada 1 operation namun ada 3 komponen yang tiap komponennya di ambil di hari yang berbeda
CONTOH PERTAMA – SOLUSI RESTRICTION DI TAB OPERATION
1 Maintenance order ada beberapa operasi yang dikerjakan berbeda-beda harinya dan setiap operasi itu memakai komponen sehingga kebutuhan akan komponen (Requirement Date di reservasi ) berbeda pula.

Jika akan dibedakan hari untuk melakukan operasi tersebut maka , blok semua operation dan click Dates
Maka kita isi Restriction untuk masing masing Operasi sehingga antar operasi berbeda hari dan req date nya beda pula .
Untuk check requirement date pada komponent, Block material dan click Gen. Data. Maka Requirement date pada material akan mengikuti tanggal dari restriction pada operations.

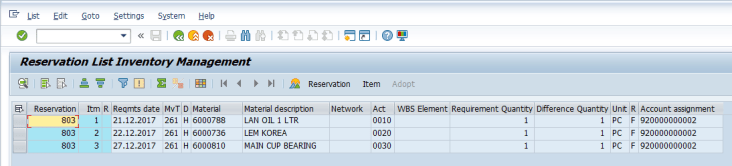

Dan jika dilihat kebutuhan material di MB25 (List Reservation ) maka akan terlihat requirement date dari masing-masing komponen berbeda harinya:

CONTOH KEDUA – SOLUSI OFFSET DI TAB KOMPONEN
1 Maintenance order ada 1 operation namun ada 3 komponen yang tiap komponennya di ambil di hari yang berbeda

Jika akan dibedakan hari untuk mengambil komponen tersebut maka , blok semua komponen dan click General Data
Jika kita tidak isi offset , maka tanggal Requirement date pasti akan selalu sama dengan basic start date nya.
Jika kita isi offset , maka tanggal Requirement date pasti bisa berbeda dengan basic start date.

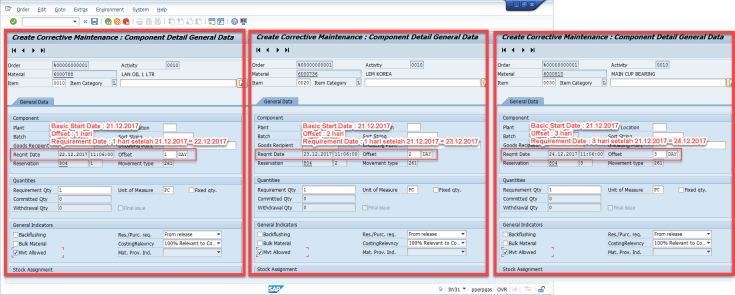

Dan jika dilihat kebutuhan material di MB25 (List Reservation ) maka akan terlihat requirement date dari masing-masing komponen berbeda harinya:

pic source : https://www.google.co.id/search?q=MATERIAL+PLANNING&source=lnms&tbm=isch&sa=X&ved=0ahUKEwjZiNnYmJrYAhUdSI8KHXveD2AQ_AUICigB&biw=1500&bih=632#imgrc=uKvzsQcgpRvoIM:
Leave a comment
