Untuk melakukan setting relationship pada maintenance, dapat dilakukan pada tab operations.
Sebagai contoh,
Ada 3 operasi :
- Kegiatan Pertama : 1 Jam dan sudah di Confirm
- Kegiatan Kedua : 2 Jam
- Kegiatan Ketiga : 5 Jam
Maka masih ada 7 jam perencanaan pekerjaan (2 jam + 5 jam)

1 Jam di kegiatan pertama sudah dilakukan konfirmasi, maka yang di hitung hanya kegiatan kedua dan ketiga, dimana total 7 jam

Misalkan kegiatan kedua ini paralel dengan kegiatan ketiga, dimana dilakukan secara bersamaan (start bersama-sama), maka kegiatan kedua di assign ke kegiatan ketiga

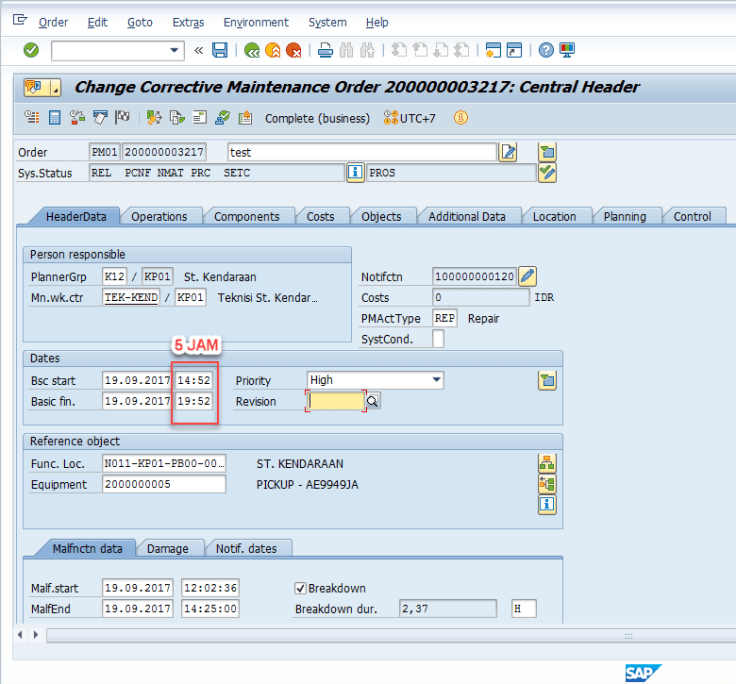

Setelah di save, maka akan berubah basic finishnya menjadi 5 jam dari basic start, dikarenakan kegiatan kedua paralel dengan kegiatan ketiga.
